工程量計算稿是什么?這是一款可以幫助結算人員完成項目工程量的計算,可以讓大家免費使用所有功能。工程量計算稿主要還是用于輔助工程量的計算和模擬手工計算底稿,擁有高效的匯總、套定額等功能,避免了以往工作人員手動計算中出現的問題,一鍵修改即可改變最終結果,計算速度比手工計算快,并且在核對后修改計算底稿比手工重新計算快95%。通過工程量計算稿工具可以使您的工作更方便、更高效,該軟件適用于建筑概預結算人員,有了這款工具非常輕松的完成各種項目工程量的計算!
工程量計算稿特色
1、完全模擬手工計算底稿,獨具匠心的匯總,套定額等功能
2、計算速度比手工計算快2/3,避免了手工計算容易漏算的弊端,核對后修改計算底稿比手工重新計算快95%
3、打印的底稿非常清晰,易于核對和找出差錯
4、不需要高深的電腦操作,軟件就能帶您進入一種全新工作的感受,使您的工作更方便、高效
工程量計算稿破解安裝教程

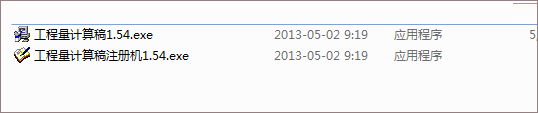

1、在本站下載解壓,得到工程量計算稿1.54軟件安裝包和注冊機;

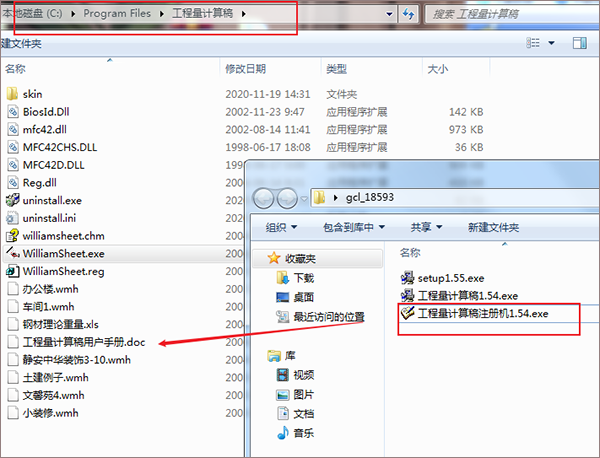

2、雙擊“工程量計算稿1.54.exe”開始安裝,默認安裝目錄【C:\Program Files\工程量計算稿】,依提示繼續安裝;
3、安裝完成后,關閉安裝向導;

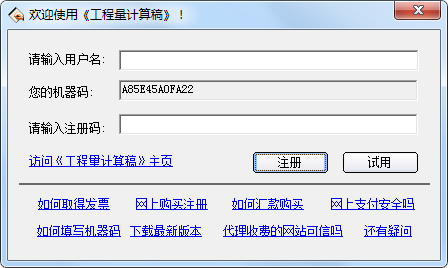

4、回到桌面雙擊桌面上的“工程量計算稿”快捷方式,彈出注冊窗口,復制機器碼;
5、接著就是破解教程,將注冊機復制或者粘貼到軟件安裝目錄下;

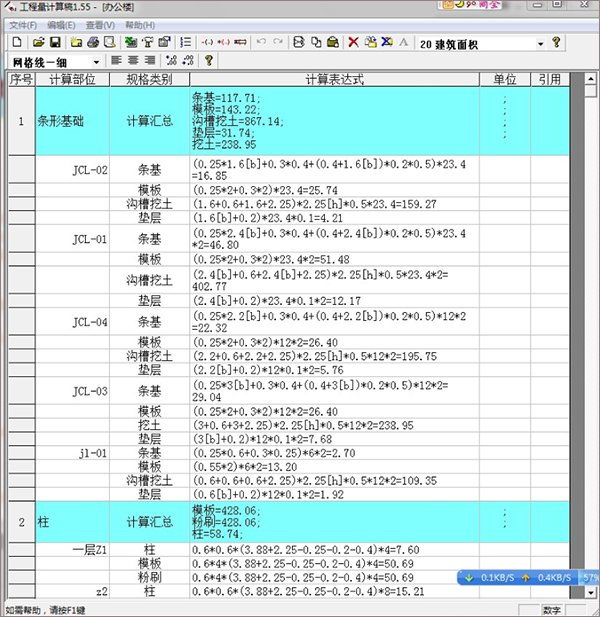

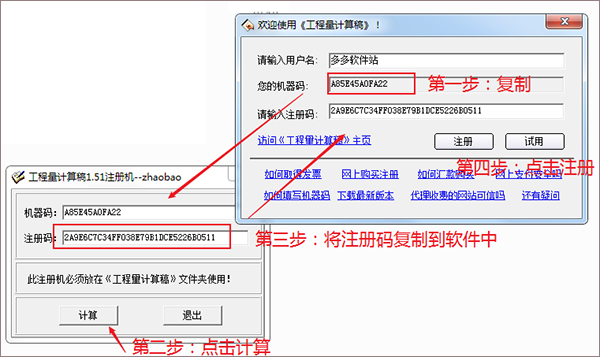

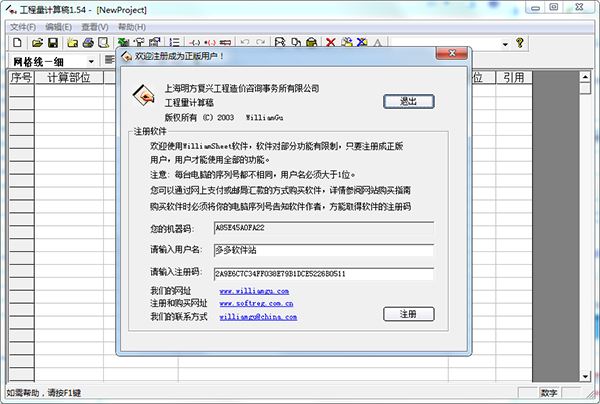

6、打開注冊機,安裝如圖所示的四步走,首先將機器碼輔助到注冊機下點擊計算,獲得注冊碼,返回到軟件下輸入注冊碼,點擊注冊即可完成;
7、打開軟件,如下圖所示,以上就是有關工程量計算稿1.54破解版所有安裝教程,親測有效,希望對你有所幫助。
工程量計算稿使用說明
第一步添加編號:(匯總功能->編輯菜單->添加匯總工程量(原添加/刪除編號))
添加編號的功能是將編號N到編號N+1之間的計算結果,按不同的規格進行匯總
第二步輸入計算式,及功能鍵盤使用說明
(1)項目匯總的名稱-例如:多孔磚外墻
(2)匯總項目的單位-例如:平方米 ;米;噸(用分號隔開)
(3)軸線或表達式的名稱-例如:a-b/3表示3軸線上(a軸到b軸之間)的磚墻
(4)規格類別-例如:240表示240厚的磚墻,以下的圖例中所有240厚的磚墻匯總在編號1的計算表達式欄中(您也可以在多孔磚墻中將腳手架的子目一并計算)。
(5)函數:根號sqrt(34),sin(),cos(),tan(),ctg(),冪次3^4
(6)括號:F3鍵-增加中括號,F4鍵-增加小括號,F5鍵向前增加小括號,F6鍵盤向后增加小括號
(7)引用:可以將其他行計算的結果,通過引用可以其他行中使用,詳見例子(新版本例子、wmh),注意:引用符號必須以英文字母開頭,使用小于等于5個的字符表示。
工程量計算稿功能
1、工程量清單計算有土石方工程量、砼工程量清單、建筑鋼筋工程量清單、各種各樣拱涵工程量清單等
2、工程量清單新項目經濟與管理、工程預算操縱是基建項目的主要每日任務,恰當、迅速的計算工程量清單是這一主要每日任務的關鍵工作中,工程量清單計算是編寫施工預算的前提工作中,具備勞動量比較大、繁雜、費時間、細膩等特性,約占編寫整份施工預算勞動量的50~70%,并且其準確度和速度水平將同時影響到估算的品質與速率。改善工程量清單計算方式 ,針對提升工程概預算品質,加快工程概預算速率,緩解工程概預算工作人員的勞動量,提高審批、核準清晰度都有著十分關鍵的實際意義
3、工程量清單即工程項目的實體總數,是以物理學計量單位或當然計量單位所表明每個分項目或子分部工程和砼構件的總數
4、工程量清單是以當然計量單位或物理學計量單位表明的各分部工程或構造部件的工程項目總數
計算標準全集
一、場地平整:房屋建筑場所薄厚在±30cm之內的挖、填、運、地面找平
1、場地平整計算標準
(1)明細標準:按設計方案圖例規格以房屋建筑首層總面積計算。
(2)預算定額標準:按設計方案圖例規格以房屋建筑墻體外面線每側各加2米以平米總面積計算。
2、場地平整計算公式計算
S=(A+4)×(B+4)=S底+2L外+16式中:S―――平整場地工程量清單;A―――房屋建筑長度方位墻體外面線長度;B―――房屋建筑總寬方位墻體外面線長度;S底―――房屋建筑最底層總建筑面積;L外―――房屋建筑墻體外面線直徑。
該公式計算好用于一切由方形構成的建筑或建筑物的平整場地工程量清單計算。
二、基本基坑開挖計算
1、基坑開挖土方回填計算標準
(1)明細標準:挖基本土方回填按設計方案圖例規格以墊層底面積乘土方開挖深層計算。
(2)預算定額規定:人力或機械設備土方開挖方的體積應按槽底面積乘于土方開挖深層計算。槽底面積要以槽底的長乘于槽底的寬,槽底長度寬就是指基本上底寬另加工作臺面,當需要坡度時,應將放坡的土方工程量合拼于總土方回填量中。
2、基坑開挖土方回填計算公式計算
(1)明細計算土方開挖方的體積:土方回填體積=土方開挖方的底面積×挖土深層。
(2)預算定額標準:基槽基坑開挖:V=(A+2C+K×H)H×L。式中:V―――基槽土方回填量;A―――槽底總寬;C―――工作面寬度;H―――基槽深層;L―――基槽長度。、在其中墻體基槽長度以外墻軸線計算,內外墻基槽長度之內墻凈長計算,工作交接重疊出不予以扣減。
溝槽開挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V―――基坑體積;A―基坑外沿長度;B―――基坑上口總寬;a―――基坑底面長度;b―――基坑底面寬度。
三、回填工程量清單計算標準及公式計算
1、基槽、深基坑回填體積=基槽(坑)土方開挖體積-設計方案室外地坪下列建(構)筑物被埋設一部分的體積。
式中室外地坪下列建(構)筑物被埋設一部分的體積一般包含基礎墊層、墻基本、柱基礎、及其地底房屋建筑、建筑物等所占體積
2、房間內回填體積=主墻間凈總面積×回填薄厚-各種各樣斷面所占體積
主墻間凈總面積=S底-(L中×墻厚+L內×墻厚)式中:底―――最底層總建筑面積;L中―――墻體軸線長度;L內―――內外墻凈中長線長度。回填薄厚指室內外高差減掉路面基礎墊層、抹灰層、整體面層的總厚
四、運土方回填計算標準及公式計算
挖運就是指把基坑開挖后的產能過剩土運到特定地址,或者在回填不夠時從特定地方采土回填土。土方回填運送應按不一樣的輸送方式 和運距各自以立方計算。挖運工程量清單=土方開挖總體積-回填總體積式中計算成效為恰逢時主要表現余土運輸,為負數時主要表現采土回填土。
五、打、壓預制構件混凝土結構方樁
1、打預制構件混凝土結構樁的體積,按設計方案樁長以體積計算,長度按包括樁尖的總長計算,樁尖虛體積不扣減。計量單位:m3,體積計算公式計算如下所示:V=樁截面×設計方案樁長(包括樁尖長度)
2、送混凝土結構方樁(送樁):當設計方案要求把建筑鋼筋砼樁頂打進路面下列時,樁機必不可少依靠專用工具樁工作能力進行,這一依靠專用工具樁(一般2~3m長,由紅木或合金做成)進行樁基施工的過程叫“送樁”。計算方法按預算定額要求以送樁長度即樁頂部至當然環氧地坪多加0、5米乘于橫截面積以立方籌算,計量單位:m3,公式計算如下所示:V=樁截面×(送樁長度+0、5m)送樁長度――設計方案樁頂設計標高至當然環氧地坪。
3、接樁:接樁就是指按設計規定按樁的總公司分節預制構件運到當場先將第一根樁打進將第二根樁豎直吊起來和第一根樁相接后再再次樁基施工硫磺粉平衡膠泥按樁――計量單位:m2;按樁截面電電焊焊接樁――計量單位:t;按包鍍鋅角鋼或包厚鋼板的凈重。
六、打、壓預應力筋砼預制樁
按設計方案樁長以體積計算,長度按包含樁尖的總長計算,樁尖虛體積不扣減,預制樁的中空體積應扣減,預制樁的中空一部分設計方案規定注漿混泥土或別的添充材料時,應再行計算。計量單位:m3,體積計算公式計算如下所示:V=樁截面×設計方案樁長(包含樁尖長度)樁內灌芯工程量清單計算,計量單位:m3V=管樁樁孔公稱直徑截面×設計方案灌芯深層
